锦州港项目部细部署 严管控 赢赞誉

发布时间:2019年12月20日

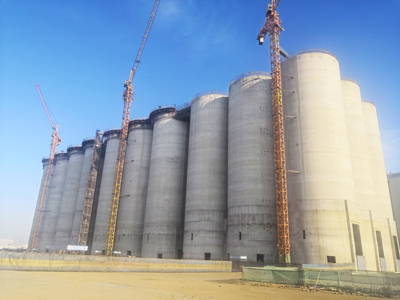

锦州港项目连体筒仓照片-1

20184月18日,一点大机构拟建的锦州港资产有限制的大机构粮食仓储货运部的项目房建市政工程—2号立筒仓装修工程周全破土动工。

2号立筒仓主要体现为钢筋焊接沥青水泥混凝土土成分,单仓仓径15米,由30个单筒仓包含连体筒仓群,储粮1五万吨。该建筑项目建筑建筑施工投资规模大,基本建设周期怎么算长,触及二项(滑模建筑项目、仓下面高支模建筑项目) “超危大”建筑项目,建筑建筑施工一定难度大。

作业初,活动部运营经理申志乔组织安排开展人数认真细致理论研究预案,匠心宣传策划,来确定了真正能行的预案,并组织安排开展了有关专家论点论据。在几个其主要作业制作工序中,仓下柱作业和群仓筒仓滑模作业高难度最高。

仓下柱最高截面积规格为1.2米×4.5米,截面尺寸大、高度高,容易出现烂根、蜂窝、麻面、露筋等质量通病。在施工前,项目部结合以往的施工经验教训开展讨论,收集意见46条,经分类汇总后,形成了《超高超大框架柱质量通病的防治措施。施工中采用钢制定型大模板,对技术人员在材料验收控制、模板支设及加固、混凝土浇筑养护等环节进行责任分工。施工完成后仓下混凝土柱密实平整,棱角方正,垂直平整度符合规范要求,观感良好,达到了清水混凝土标准。

群仓筒仓滑模是这个工程建设的重點,怎么样去 更优质高效能的已完成滑模作业还是这个难处。筒仓共设30个,分A、B、C组三组滑模施工,其中钢筋绑扎、预埋件安装、库壁收面是施工中的重要环节。项目部优化了操作平台搭设,设置了钢性收面拖带平台,对钢筋、预埋件的安装位置制作成示意图,张贴在操作面显要位置,根据实际工作效率,详细计算了每班需要的收面人员,保证专人原浆压面。施工中做到24小时旁站管理,督导操作工人严格按照规范和方案施工,班组负责人、质检人员重点控制钢筋、混凝土施工质量。经过近4个月的日夜奋战,顺利完成了群仓筒仓滑模施工,取得了库体内在质量过硬、外观平滑顺直的良好效果。

基础装修工程过程中还见到了其它的难题,品牌部不畏艰难,顺次攻取。当下该品牌筒仓主要空间结构基础装修工程过程顺利完成任务,各房号基础装修工程过程高质量均被发展公司的、监理组织公司的青睐。(一个公司的)
